Machtelderf, Gijsberterf, Floriserf en Herbarenerf opknappen
We gaan het Machtelderf, Gijsberterf, Floriserf en Herbarenerf in 2026 en de eerste helft van 2027 opknappen.
Start werkzaamheden reconstructie Machtelderf vanaf 22 juni 2026
Halek Oudewater B.V. is geselecteerd als aannemer. De aannemer begint in week 26 met de werkzaamheden. Dit is de week van 22 juni 2026.
Ze gaan:
- de rijbanen, parkeervakken en stoep opnieuw bestraten;
- de openbare verlichting vervangen;
- de kolken en afvoerleidingen vernieuwen;
- het groen, waar nodig, vervangen of aanvullen.
Planning en fasering werkzaamheden
De aannemer werkt in een deel van de wijk. Dat doen we om de woningen bereikbaar te houden voor hulpdiensten en de overlast voor de buurt zo veel mogelijk te beperken. Ongeveer 5 dagen voordat de aannemer bij uw woning start krijgt u een brief van de aannemer. De werkzaamheden starten in het Gijsberterf in het gedeelte ter hoogte van de huisnummers 26-42. De planning van de werkzaamheden is een inschatting. De voortgang van de werkzaamheden is afhankelijk van veel factoren, onder andere het weer. Het is daarom mogelijk dat sommige fases sneller gaan dan gepland en dat andere langer duren. We raden iedereen aan gebruik te maken van de BouwApp zodat u op de hoogte bent van de laatste informatie van de aannemer.
Voor het project is een fasering opgesteld. Op de afbeelding staan de verschillende fases in kleur en met nummers aangegeven.

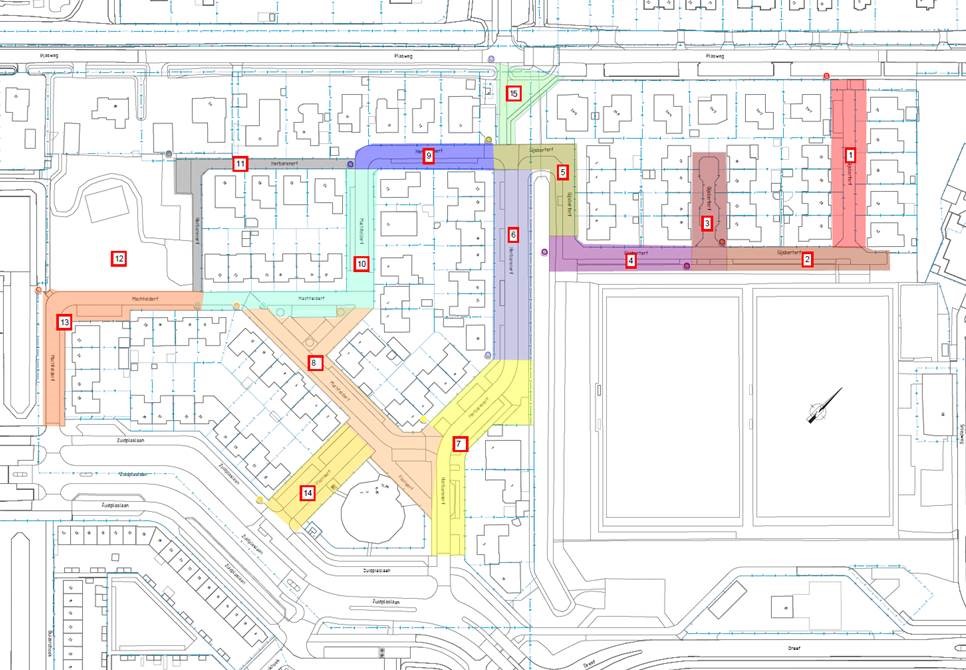

Op de afbeelding zijn de verschillende fases ingekleurd waarin de aannemer aan het werk gaat in een bepaald gebied. De fases hebben ook een nummer:
Fase 1: De verste zijstraat van het Gijsberterf, het deel tussen Plasweg2A/1-Gijsberterf en Gijsberterf 24/42
Fase 2: Het deel van het Gijsberterf langs de sportvelden tussen de twee doodlopen zijstraten van het Gijsberterf in.
Fase 3: De korte doodlopende zijstraat van het Gijsberterf van Gijsberterf 16/18 tot en met de kruising bij Gijsberterf 10/24
Fase 4: Het deel van het Gijsberterf langs de sportvelden tussen de bocht bij Gijsberterf 8 en de kruising bij Gijsberterf 10
Fase 5: Het Gijsberterf, inclusief de kruising met de Herbarenerf tot aan de bocht bij Gijsberterf 8
Fase 6: Het Herbarenerf vanaf de kruising met het Gijsberterf tot en met Herbarenerf 10
Fase 7: Het Herbarenerf vanaf huisnummer 10 tot aan de kruising met de paralelweg Zuidplaslaan
Fase 8: Het Floriserf aan de noordkant van het appartementengebouw en het Machtelderf/Herbarenerf vanaf Herbarenerf 2 tot en met Machtelderf 3/12
Fase 9: Herbarenerf vanaf de kruising met het Gijsberterf tot aan huisnummer 17
Fase 10: Machtelderf vanaf huisnummer 13 tot en met huisnummers 14/25
Fase 11: Herbarenerf vanaf huisnummer 17 tot aan het Machtelderf bij huisnummer 25
Fase 12: Voetbal/speelveld voor Machtelderf 16-22
Fase 13: Machtelderf 16 tot aan de paralelweg Zuidplaslaan bij Machtelderf 28
Fase 14: Floriserf tussen het Machtelderf nummer 2 en paralelweg Zuidplaslaan
Fase 15: Fiets- en voetpad tussen Gijsberterf en Plasweg
| Fase | geplande startweek |
|---|---|
| Fase 1 | Week 26 – 2026 |
| Fase 2 | Week 29 – 2026 |
| Fase 3 | Week 35 – 2026 |
| Fase 4 | Week 38 – 2026 |
| Fase 5 | Week 40 – 2026 |
| Fase 6 | Week 43 – 2026 |
| Fase 7 | Week 47 – 2026 |
| Fase 8 | Week 51 – 2026 |
| Fase 9 | Week 4 – 2027 |
| Fase 10 | Week 7 – 2027 |
| Fase 11 | Week 11 – 2027 |
| Fase 12 | Week 14 – 2027 |
| Fase 13 | Week 16 – 2027 |
| Fase 14 | Week 20 – 2027 |
| Fase 15 | Week 24 – 2027 |
Blijf op de hoogte via de BouwApp
Tijdens dit project kunt u de voortgang van de werkzaamheden volgen via een app. U kunt de BouwApp downloaden uit de Appstore of Playstore of scan de QR-code hier onder. Tijdens de uitvoering plaatst de aannemer wekelijks een update over de voortgang in de app. In de BouwApp vindt u ook de actuele planning. Als u het project aanmeldt als favoriet dan ontvangt u berichten als de aannemer nieuwe informatie online zet.

Er zijn tijdelijk minder parkeerplaatsen door de werkzaamheden
Hierdoor neemt de parkeerdruk in de buurt toe. We doen ons best om het aantal beschikbare parkeerplekken zo hoog mogelijk te houden. Maar het kan zo zijn dat u uw auto tijdelijk verder van uw woning moet parkeren. Wij vragen u uw auto nooit binnen het werkgebied te parkeren. Parkeer altijd in een officieel parkeervak.
Hangen er vanuit uw tuin takken over het trottoir of de weg?
Dan is het noodzakelijk dit weg te halen voordat de aannemer bij uw tuin aan het werk gaat. De hele betonband op de erfgrens moet vrij zijn.
De aannemer zorgt ervoor dat de nieuwe stoep netjes aansluit op de bestrating van uw tuin
Doordat we de straat ophogen, kan er hoogteverschil ontstaan. Als er een hoogteverschil is, legt de aannemer uw bestrating over een lengte van maximaal 1 meter opnieuw aan zodat er een goede aansluiting is met de stoep. Op deze manier blijft uw woning goed bereikbaar.
De aannemer gebruikt opslaglocaties in de wijk

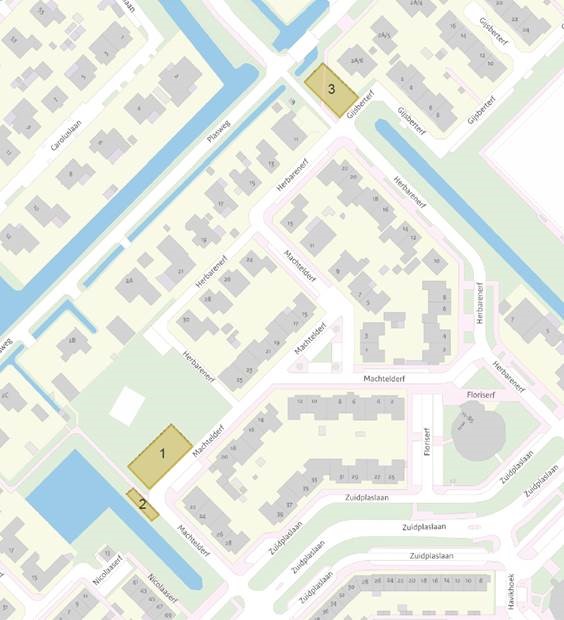

Om de werkzaamheden uit te voeren heeft de aannemer opslagruimte nodig. Hiervoor zijn een aantal locaties in de wijk gevonden. We spreiden de opslaglocaties om de overlast voor de omwonenden te beperken. De opslaglocaties komen op de volgende plekken, zie ook het onderstaande kaartje ter illustratie:
- Machtelderf in het grasveld tussen de rijbaan en het bestaande voetbalveld
- Machtelderf in de berm langs de watergang
- Tussen Gijsberterf en de Plasweg, ter hoogte van de kruising met het Herbarenerf

Contact omgevingsmanager aannemer
Heeft u vragen over de werkzaamheden? Stel deze aan uitvoerder Ben de Boer of projectleider Wesley van den Hadelkamp van aannemer Halek Oudewater. U bereikt hen via info@halekoudewater.nl of telefonisch via 0348-561266
Heeft u vragen? Neem dan contact op
Stuur dan een e-mail naar de heer Zaadhof via s.zaadhof@waddinxveen.nl
